Рассмотрим вариант формирования Ведомости объёмов работ (ВОР), когда она выступает в качестве первичного документа. Это означает, что сначала создаётся ведомость объёмов работ, а уже на её основе планируется создание и заполнение форм локальных смет.

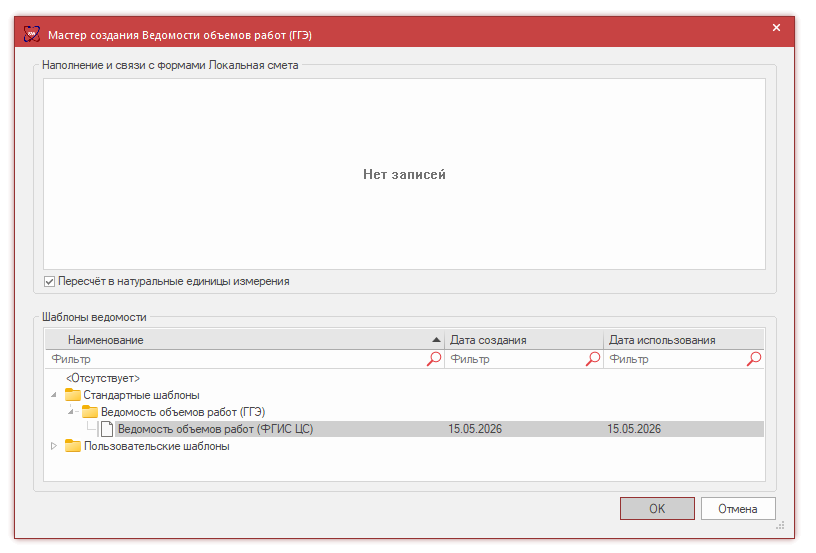

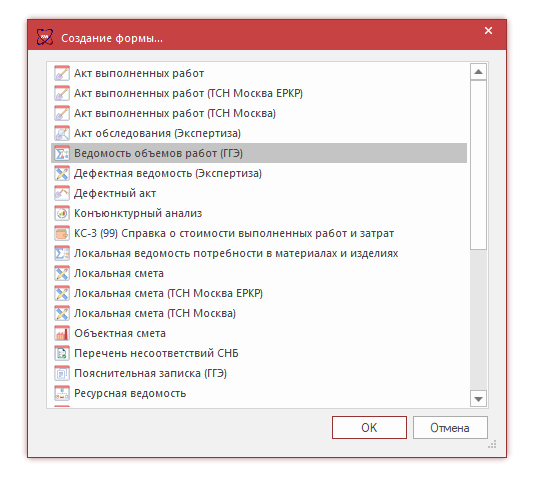

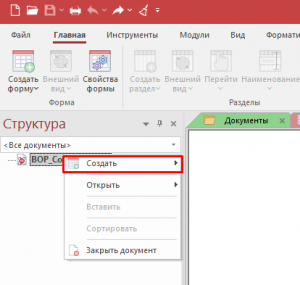

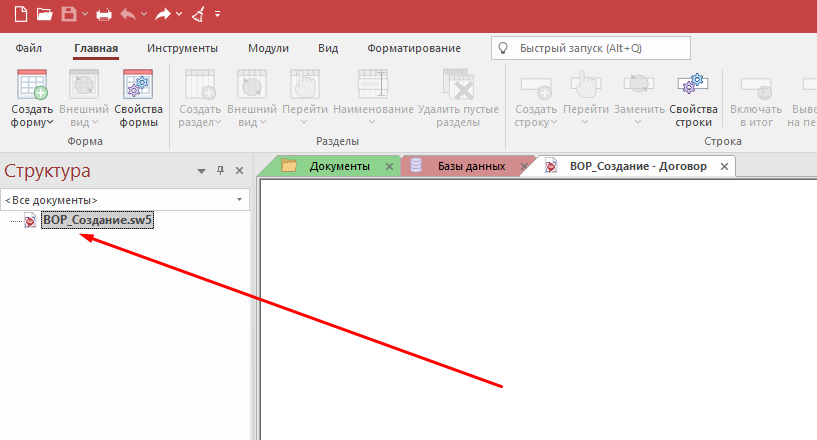

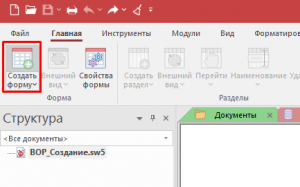

Для формирования ВОР в программе СметаВИЗАРД (SmetaWIZARD 5) необходимо создать новую форму в файле. Процесс создания включает следующие шаги:

После выполнения всех описанных действий вы получите готовый шаблон ведомости объемов работ (ВОР), который остается только заполнить данными.

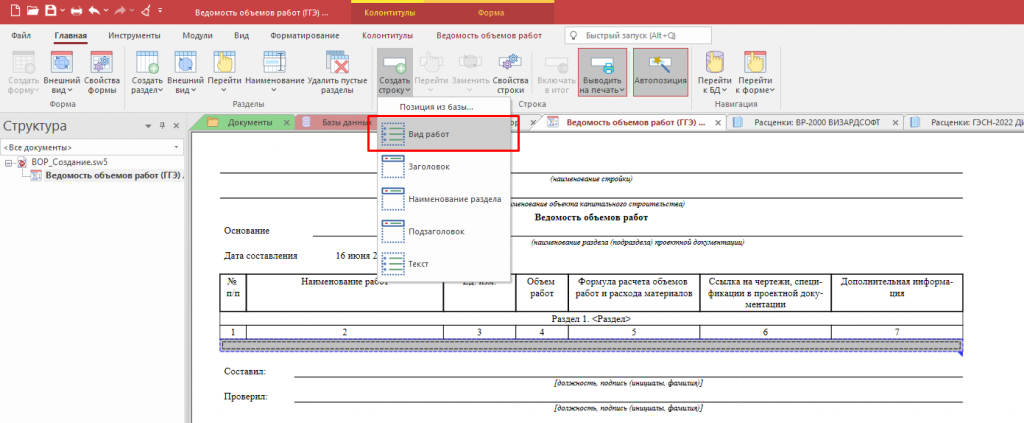

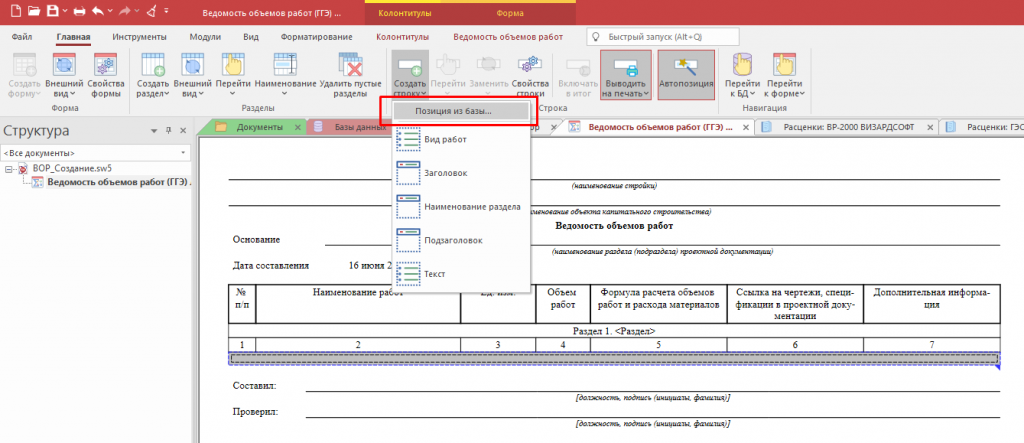

Рассмотрим внешний вид и содержание формы более подробно. Логически сам документ можно разделить на три независимые части. Это заголовок формы, таблица, которая будет содержать работы и подписи.
Заголовок ВОР содержит следующие поля:
«Наименование стройки» – общее название строительства в целом (инвестиционный проект, комплекс работ). Обычно заполняется на основании титульного листа проектной документации, задания на проектирование или договора. Если объект один и стройка = объект, названия могут совпадать или стройка шире (несколько зданий на одной площадке).
«Наименование объекта капитального строительства» – конкретный ОКС — здание, сооружение, линейный объект, на который оформлена эта ведомость. Заполняется на основании того же титульного листа, раздела «Пояснительная записка», ГПЗУ, разрешение на строительство. В одной стройке может быть несколько ОКС; ВОР составляют на один объект (или на один раздел работ по этому объекту).
«Основание (наименование раздела (подраздела) проектной документации)» – ссылка на раздел ПД/РД, по которому посчитаны объёмы. Заполняется на основании чертежей и решений из структуры проекта по ПП РФ № 87 (состав разделов) или внутренняя структура рабочей документации.
«Дата составления» – дата подготовки или актуализации этой ведомости.
Таблица ВОР заполняется следующими данными:
«№ п/п» – Порядковый номер строки в разделе: 1, 2, 3… При смене раздела нумерацию можно начинать заново или сквозную — как принято в вашей организации (в шаблоне обычно установлена автоматическая сквозная нумерация).
«Наименование работ» – Конкретный вид работ. Примеры:
«Срезка дерна с перемещением на площадку временного складирования»
«Обработка участка гербицидом сплошного действия»
«Устройство основания из песка толщиной 100 мм»
Существуют определенные правила для наименований работ ВОР:
Ед. изм. (единица измерения) – Единица, в которой считается работа по ГОСТ
Тип работ
Ед. изм.
м²
м³
м
шт.
кг
Объём работ – Числовое значение, определяющее сколько единиц работы необходимо выполнить. Обычно заполняется на основании чертежей, планов, ведомостей, расчётов проектировщика.
Формула расчёта объёмов работ и расхода материалов – в данное графе указывается каким образом была получена цифра в гр. 4 — формула + при необходимости расход материалов. Данная графа служит для удобства . Проверяющий (сметчик, экспертиза, заказчик) должен воспроизвести расчёт без догадок.
Ссылка на чертежи, спецификации в проектной документации – здесь отображается привязка к файлам ПД/РД откуда взяты размеры и решение, а так же указываются номера страниц документации, а в случае, если ВОР создавалась с использованием технологии информационного моделирования (ТИМ), указываются IFCGuid или IFC свойства.
Дополнительная информация – В данной графе отображается всё, что не вошло в наименование, но важно для исполнения и сметы:
марка материала, ГОСТ;
толщина слоя, глубина;
«в сухом грунте», «вручную», «механизированно»;
сезонность («посев в августе–сентябре»);
примечания по уходу;
ссылка на норматив: ГЭСН 81-02-XX.
Можно оставлять прочерк, если всё ясно из гр. 2 и 6.
<Раздел> – наименование раздела ВОР. Это заголовок группы работ, не отдельная работа. Примеры названий разделов:
«Раздел 1. Подготовительные работы»
«Раздел 2. Земляные работы»
«Раздел 3. Устройство газона»
«Раздел 4. Малые архитектурные формы»
Подвал: подписи:
Составил – кто считал объёмы и оформил ВОР. Формат: [должность] [подпись] [И.О. Фамилия]
Пример: Инженер ПТО ___________ И.И. Иванов
Проверил – кто проверил расчёты и комплектность (обычно руководитель группы, ГИП, главный специалист).
Пример: Главный инженер проекта ___________ П.П. Петров
В рабочей документации часто: составил — проектировщик раздела, проверил — ГИП или ведущий инженер.

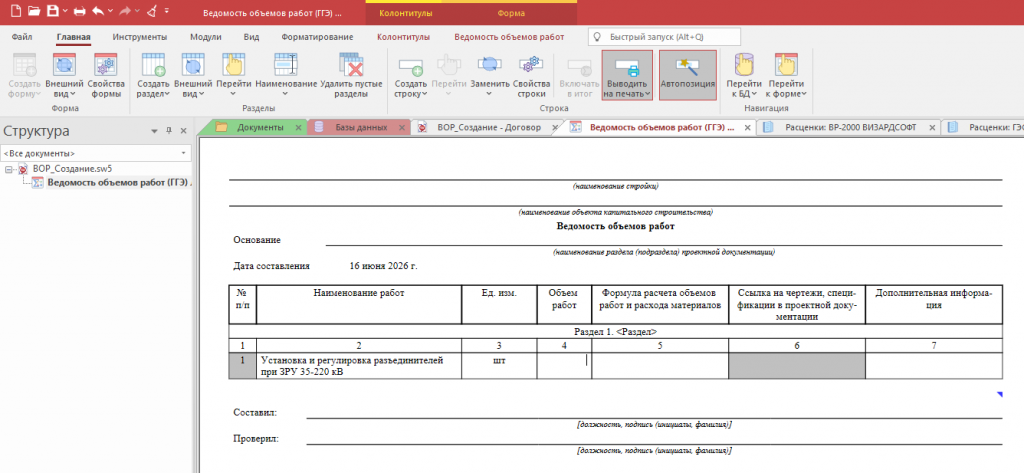

Добавление работ в разделы ведомости объемов работ (ВОР)
Существует два основных метода добавления работ в разделы ведомости:
1. Базовый метод
Ручной ввод включает:
Добавление строк «Вид работ» в соответствующие разделы
Последовательное заполнение всех необходимых параметров
Ввод количественных показателей
Указание единиц измерения
2. Автоматизированный метод

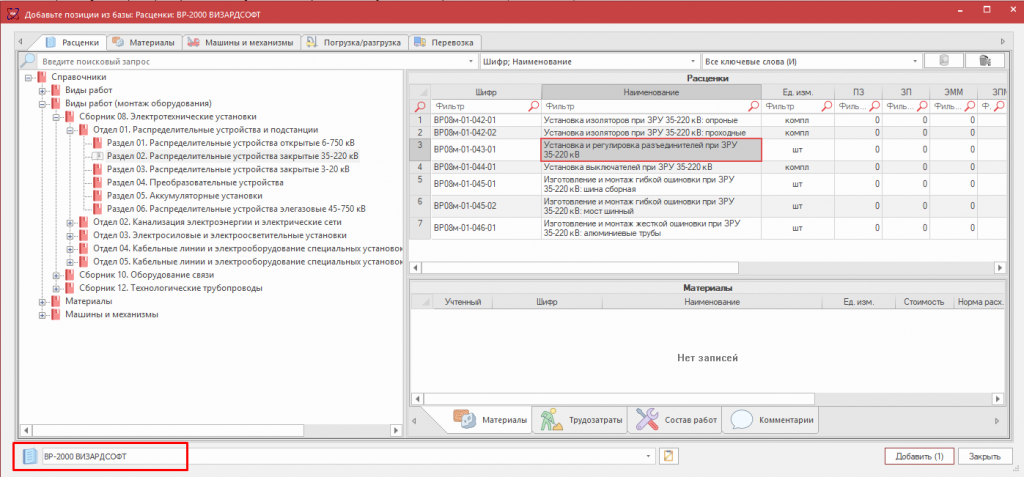

Использование базы ВР-2000 ВИЗАРДСОФТ:
Требует подключения дополнительной базы данных
Обеспечивает корректное наименование работ
Содержит стандартизированные единицы измерения в соответствии с Общероссийским Классификатором Единиц Измерения (ОКЕИ)
Формирует названия работ согласно строительным и монтажным сборникам
Преимущества использования базы ВР-2000
Соответствие требованиям экспертизы:
Уникальные наименования работ
Отсутствие дублирования с локальными сметами
Стандартизированный формат
Автоматизация процесса:
Быстрый подбор работ
Готовые формулировки
Корректные единицы измерения
